2026년 서울의 교통 지도를 바꿀 주요 도시철도 사업들의 현재 진행 상황을 총정리합니다. 특히 동북선 경전철, 위례 트램, 9호선 연장 등 핵심 노선들의 개통 예정일과 착공 현황을 서울시의회 도시철도국 업무보고 데이터를 기반으로 상세히 알려드립니다.
2026년 12월 개통 예정인 동북선 경전철, 교통 혁신을 가져올까?

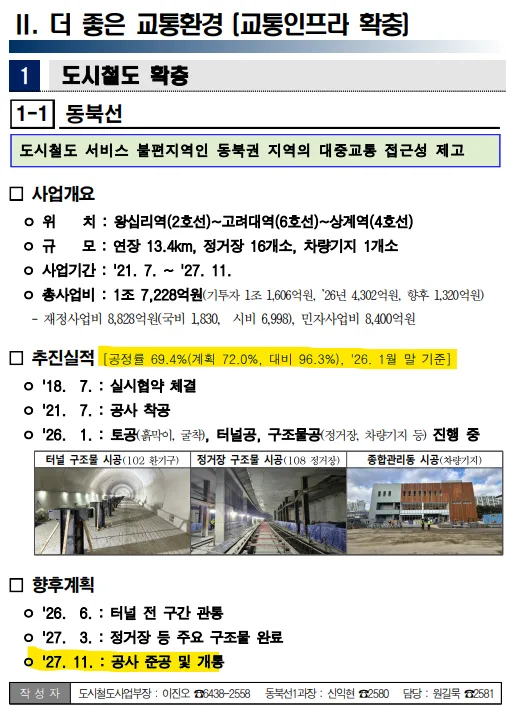

동북선 경전철은 4호선, 7호선, 1호선, 6호선 등 기존 노선과 왕십리역에서 2, 5, 경의중앙, 수인분당선까지 환승이 가능해지는 핵심적인 교통망입니다. 2026년 12월 개통을 목표로 현재 공사가 진행 중이며, 경전철 중에서도 가장 많은 이용객을 확보할 것으로 예상됩니다. 이는 동북권 지역의 교통 편의성을 획기적으로 개선하고, 부동산 가치 상승에도 긍정적인 영향을 미칠 것으로 기대됩니다. 실제로 동북선 완공 시 상계, 미아사거리, 하계, 월계, 제기동 등 여러 지역의 출퇴근 시간이 단축될 전망입니다.
위례 트램, 복정역을 중심으로 위례신도시의 중심이 되다
관련 글
위례 트램은 2026년 12월 개통을 목표로 현재 시험 운행 중에 있습니다. 위례신도시의 교통 허브 역할을 할 복정역은 8호선, 수인분당선, 위례과천선이 교차하는 트리플 역세권으로, 위례중앙역보다 더 큰 주목을 받고 있습니다. 복정역 인근에는 송파IC 접근성이 뛰어난 광역버스 환승센터가 조성될 예정이며, 포스코와 현대차 연구센터 입주까지 예정되어 있어 위례의 실질적인 중심지로 부상할 가능성이 높습니다. 이는 위례신도시의 주거 가치와 상업적 가치를 동시에 끌어올릴 것으로 보입니다.
9호선 연장 사업, 4단계 2027년 개통 및 5단계 2026년 착공
9호선 연장 사업은 4단계(중앙보훈병원~강일)와 5단계(강동~왕숙)로 나누어 진행됩니다. 4단계 구간은 현재 공정률에 따라 2027년 개통을 목표로 하고 있으며, 5단계 구간은 3기 신도시 교통 대책의 일환으로 2026년 10월 착공 예정입니다. 이로써 서울 동남권의 교통망은 더욱 촘촘해질 전망이며, 특히 강동 지역과 신도시 지역 주민들의 서울 도심 접근성이 크게 향상될 것으로 기대됩니다. 9호선 급행열차의 확장은 출퇴근 시간 단축에 크게 기여할 것입니다.
GTX-A 노선, 2026년 전 구간 선로 연결 및 삼성역 임시 정차 준비
GTX-A 노선은 2026년 6월까지 운정~동탄 전 구간의 선로 연결을 완료하는 것을 목표로 하고 있습니다. 현재 운정~수서 구간은 배차 간격이 비교적 촘촘하지만, 수서~동탄 구간은 SRT와 선로를 공유하기 때문에 배차 간격에 차이가 있을 수 있다는 점을 유의해야 합니다. 또한, 2027년 6월에는 2호선 환승 통로를 이용한 삼성역 임시 정차가 계획되어 있어, 파주 및 고양 지역 거주자들의 강남 접근성이 획기적으로 개선될 전망입니다. 이는 수도권 광역 교통망의 핵심적인 역할을 수행할 것입니다.
우이신설선 연장 및 3호선 연장 사업의 전망
우이신설선은 방학역까지 연장될 예정이지만, 현재 운영 상황을 고려할 때 다른 노선에 비해 부동산 시장에 미치는 파급력은 제한적일 수 있습니다. 반면, 3호선 연장(송파하남선)은 하남 교산신도시와 감일지구의 교통 편의성을 크게 개선할 것으로 보입니다. 특히 감일지구가 역세권으로 편입되며 수혜를 입을 것으로 예상되며, 교산지구 내 하남드림휴게소 인근은 핵심 상업지역으로 개발될 예정입니다. 이는 해당 지역의 주거 가치 상승에 기여할 것입니다.
교통망 확충은 계획 단계뿐만 아니라 실제 추진 현황을 파악하는 것이 중요합니다. 오늘 소개해 드린 2026~2027년의 주요 도시철도 사업들이 여러분의 자산 가치 판단에 실질적인 도움이 되기를 바랍니다.
더 자세한 정보는 원본 글에서 확인하세요.
